产品简介
模块化(快装式)手术室,参照GB 50333‑2013《医院洁净手术部建筑技术规范》、GB/T 43822‑2024《装配式医疗建筑 模块化手术室通用技术要求》,全部围护、净化、医用功能模块工厂预制生产,现场仅做拼装锁扣组装,减少现场切割、焊接、抹灰作业,属于装配式洁净手术空间。 区别传统土建手术室:传统手术室现场土建 + 二次装修;模块化快装手术室把墙板、吊顶、层流天花、气密门、医用柜体、气体终端、强弱电、净化风口全部预制模块输出,现场积木式装配,可实现 Ⅰ 级(百级)、Ⅱ 级(千级)、Ⅲ 级(万级)洁净手术室,适配新建、老手术室改造、应急扩建项目。

概念区分
- 模块化手术室:广义装配式手术室,包含重型钢结构方舱型、室内快装墙板吊顶型;
- 快装式手术室:室内卡扣拼装型,无现场焊接,自支撑龙骨,拆装更灵活,医院原有建筑室内改造主流方案。
系统组成(完整模块化套件)
1. 围护结构模块
- 墙板:电解钢板 / 无机预涂板 / 医用 HPL 板,A 级防火,50/75/100mm 厚度;全部工厂开孔预留器械柜、麻醉柜、气体面板、开关插座位置;阴角统一 R30‑R50mm 圆弧,无卫生死角,易擦拭消毒。
- 吊顶模块:集成层流送风天花安装基座、FFU / 高效过滤箱体、照明、监控吊装点位;模块化拼接,密封性能高。
- 快装龙骨系统:自支撑榫卯卡扣龙骨,无需现场焊接,可微调;墙板、吊顶多点锁扣固定,拆装方便,后期可局部更换单块面板,不用大面积拆改。
- 地面:医用 PVC 防静电地板,表面电阻 10⁶‑10¹⁰Ω,满足手术室防静电国标要求。
2. 医用功能集成模块(工厂预装)
- 气密自动气密门(电动感应、脚感应,可做互锁);观察窗;传递窗;
- 嵌入式器械柜、麻醉柜、药品柜、保温柜、保冷柜;
- 医用气体面板模块(氧气、负压吸引、压缩空气等终端);
- 手术室多功能控制面板(温湿度、压差、灯光、计时、故障报警);
- 强弱电集成模块,插座、等电位接地全部预制到位。
3. 净化空调系统模块
- 层流送风天花(Ⅰ 级百级手术室标配),配置 H13‑H14 高效过滤器;
- AHU 净化空调机组(初效 G4 + 中效 F7‑F8 + 高效过滤);
- 模块化回风口、排风口;压差控制系统,维持手术室正压;可按需增加化学过滤模块控制 AMC 分子污染;
- CFD 气流仿真设计,保障手术区气流均匀,降低手术部位感染风险。
产品特点
- ✅ 工厂预制、现场快装:大量工序车间完成,现场仅拼装;同等规模项目施工周期相比传统土建手术室缩短 50‑70%;老院改造可降低对医院正常业务的干扰。
- ✅ 质量稳定,气密性可靠:工厂统一钣金、喷涂、开孔,规避现场开孔密封差、漏风问题;房间静态压差≥30Pa,满足国标要求。
- ✅ 易维护、可迭代升级:模块化卡扣结构,单块墙板、吊顶损坏可单独拆卸更换;后期手术室等级升级,可局部更换净化模块,无需拆除整体土建。
- ✅ 洁净卫生:全圆弧转角,缝隙密封处理,无积尘死角,耐消毒剂反复擦拭,符合院感管控。
- ✅ 灵活适配场地:快装式不强制依赖原有土建墙体,自支撑龙骨,旧病房、闲置房间可改造升级为手术室;尺寸、洁净等级按外科、骨科、杂交手术室定制。
- ✅ 可扩展:可单机独立手术室,也可多间连成完整手术部,配套洁净走廊、辅房同步模块化搭建。
局限:对前期 BIM 深化设计要求高,管线、柜体、风口定位必须在生产前完成确认;前期设计变更会带来模块修改成本。

产品参数

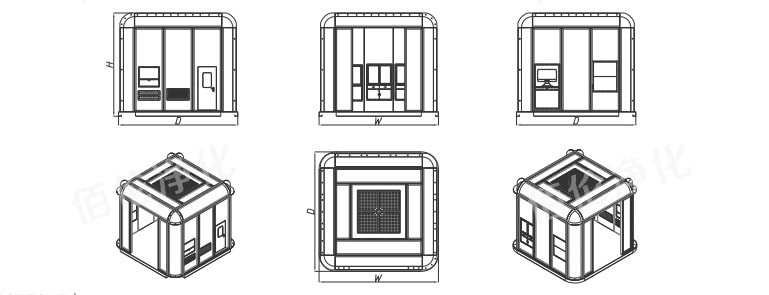

产品结构图

应用场景
- 医院新建洁净手术部:二级、三级医院外科、骨科、妇产科手术室。
- 老院区手术室升级改造:原有房间不做大拆改,采用快装模块化快速升级洁净手术室,减少停业时间。
- 应急医疗、专科医院:医美手术室、眼科手术室、口腔种植手术室。
- 杂交手术室配套:可兼容 DSA 设备点位预埋,定制防护模块。
- 基层医院、县域医院快速标准化手术室建设。
安装与验收要点
- 前期 BIM 深化:墙板开孔位置(柜体、气体面板、风口)、吊顶层流天花、吊塔、无影灯吊装点位全部工厂确认,避免现场开孔破坏密封。
- 现场装配顺序:地面处理 → 主 / 次龙骨定位 → 墙板模块拼装密封 → 吊顶模块吊装 → 气密门、嵌入式柜体安装 → 净化系统接管 → 电气、医用气体接线 → 密封打胶 → 检漏调试。
- 验收项目:洁净度、悬浮粒子、沉降菌、温湿度、压差、高效过滤器 PAO 检漏、气密性、接地电阻,严格按照 GB50333 执行检测。
- 维护提示:面板使用医用中性消毒剂;禁止硬物撞击墙板;高效过滤器按压差定期更换。
