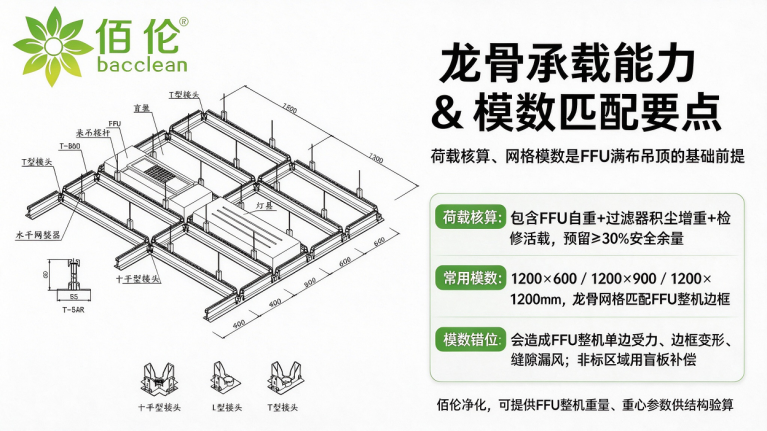

一、承载能力必须按满布组合荷载进行结构核算
FFU 满布工况下,龙骨需要同时承受多项荷载,不可只按 FFU 空机重量简单估算。荷载包含 FFU 本体自重、高效过滤器容尘增重、盲板、照明灯具、顶部管线桥架,以及检修人员临时集中活载。常规 FFU 单台自重多在 25–40kg 区间,1200×1200mm 大尺寸或重型液槽密封 FFU,单台重量会进一步提升,龙骨、吊杆规格需要同步加强。

吊杆与龙骨设计建议预留不少于 30% 的安全余量,按荷载组合完成力学验算,不能仅依靠经验选型。在高等级洁净区域,还要考虑人员在吊顶上方检修时的局部集中荷载,避免局部应力超标。佰伦净化在 FFU 方案对接阶段,可提供对应 FFU 的重量参数、重心位置,便于龙骨设计单位开展荷载复核。
二、龙骨模数必须和 FFU 阵列精准匹配

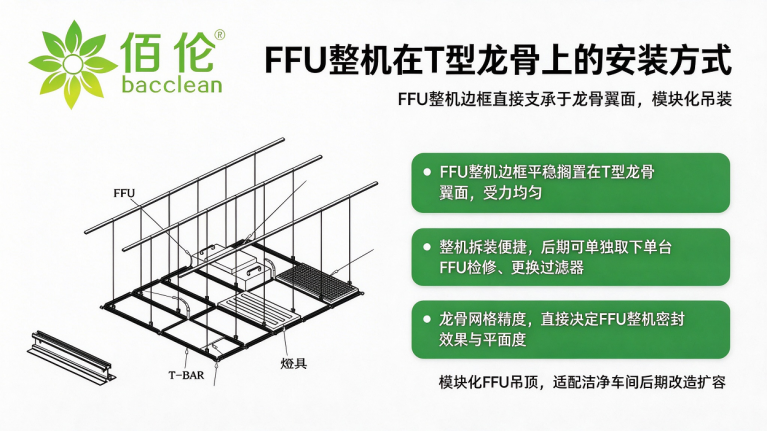

FFU 龙骨常用模数有 1200×600mm、1200×900mm、1200×1200mm,半导体、大空间电子洁净车间多采用 1200×1200mm 模数。龙骨排布不能套用普通吊顶经验,应先确定 FFU 阵列中心距,再反向规划龙骨网格,保证每一台 FFU 边框能够稳定、均匀支撑在 T 型龙骨翼面上。

模数错位会造成 FFU 单边受力、边框变形、密封胶受压不均,后期出现漏风、缝隙不均的问题。对于局部非标尺寸区域,不能随意改变主龙骨间距,应通过收边盲板进行尺寸补偿,保持主受力网格不变。
三、型材材质、壁厚与接头补强要求
FFU 满布吊顶主流选用 6063 铝合金 T 型龙骨,表面阳极氧化处理,氧化膜厚度一般不低于 10μm,具备低发尘、耐腐蚀特性。常规工况型材壁厚不宜小于 1.2mm;大跨度、重型 FFU、频繁检修区域,应选用加厚型材或者带加强筋的重型 T-grid 龙骨,提升抗弯性能。 十字接头、T 型接头、L 型转角位置,必须加装补强片,螺栓按照规定扭矩紧固,防止长期振动下连接件松动、龙骨下沉,同时降低振动传导产生的噪音。接头结构尽量简化,减少藏尘缝隙,适配洁净车间清洁维护要求。

四、吊杆间距、反支撑与钢结构转换层设置
吊杆一般选用 M10 镀锌通丝吊杆,吊杆间距常规控制在 1200mm 以内,吊杆距离龙骨端部不宜大于 200mm。吊杆长度大于 1.5m 时,必须增设反向支撑,提升吊顶整体抗侧向变形能力;吊杆长度超过 3m,或者顶部管线密集、层高较高时,需要增设槽钢横担或者钢结构转换层,将整套龙骨荷载可靠传递至建筑主体楼板,不能直接依靠丝杆硬拉吊挂。 吊杆与顶部消防管道、桥架冲突位置,不得随意减少吊点,应局部增设转换支架、加密吊点,保证龙骨受力连续,不能出现悬空跨距过大的情况。
五、水平度与挠度控制标准更严苛
龙骨平整度直接决定 FFU 安装密封效果。龙骨下表面水平度一般控制在 ±2mm/2m,整体安装完成后,吊顶平面总平整度宜控制在 ±5mm 以内,高等级单向流洁净室管控标准更高。如果龙骨高低偏差过大,会出现 FFU 与盲板错台、密封胶条受压不均、边框缝隙大小不一,造成气流短路、漏风、噪音变大,直接影响舱内洁净度。 龙骨跨中挠度通常不宜大于 L/250,对于安装重型 FFU、需要上人检修的吊顶,挠度限值需要进一步收紧。施工过程应分阶段调平,龙骨吊装就位初调、全部龙骨拼接完成二次调平、FFU 吊装之后复测校准。
六、连接刚度、减振与防静电接地要求
FFU 风机持续运转会产生持续振动,龙骨拼接、吊挂件必须保证足够连接刚度,避免长期振动造成螺栓松动、共振噪声。十字节点、墙柱边龙骨都要设置可靠吊点,减少自由悬空段。 电子、半导体洁净车间,铝合金龙骨系统需要和车间整体接地系统可靠连通,接地电阻一般要求不大于 4Ω,释放静电,避免静电累积损伤产品。FFU 与龙骨之间可按需加装弹性隔振垫片,阻断振动向龙骨网格传递,减少长期振动对密封件、接头的疲劳破坏。
七、墙边、柱边收边龙骨不可降低设计标准
墙边、柱边、回风夹道周边的收边龙骨,同样需要承担盲板与局部 FFU 荷载,不能因为属于非标裁切区域而降低吊点密度与型材规格。收边位置应当加密吊点,做好接缝密封,减少积尘死角,防止缝隙漏风造成洁净区压差失控。很多吊顶后期漏风、积尘问题,大多出现在墙体收口位置,需要在设计与施工阶段重点管控。
八、项目选型与前期对接建议
在项目前期,建议把 FFU 型号、单台重量、阵列模数、满布率、吊顶层高、吊杆长度、吊顶是否设置检修马道等资料统一提交给龙骨设计单位,结合 FFU 设备参数开展荷载复核,避免后期安装阶段出现龙骨强度不足、模数不匹配的问题。龙骨与 FFU 配套属于系统性工程,设备厂家、净化施工单位、结构专业之间需要提前协同。
佰伦净化可在项目前期提供 FFU 外形尺寸、重量、支撑边界条件等参数,协助龙骨厂家完成网格排布与荷载核算;同时配套 FFU 安装、密封、减振相关技术指引,保障整套满布 FFU 吊顶系统长期稳定运行,降低后期沉降、漏风、振动噪声风险。
总结
FFU 满布吊顶龙骨系统,核心要点是按实际满布荷载进行结构验算、模数与 FFU 阵列匹配、型材与接头补强、合理设置吊杆、反支撑或转换层、严格控制水平度与挠度、保证连接刚度与接地、收边位置不降级。FFU 满布工况存在持续振动、集中荷载,不能直接套用普通装饰吊顶设计方案。项目前期做好设备与龙骨的协同设计,是规避吊顶下沉、漏风、振动噪声等问题的关键。
