FFU 的验收标准主要有哪些
FFU(风机过滤单元)作为洁净车间最常用的末端净化设备,广泛应用于洁净棚、层流罩、半导体、锂电、生物医药等洁净区域,设备验收是保障洁净空间稳定达标的关键环节。FFU 验收属于系统性质量验证工作,覆盖设备进场核验、现场安装施工、性能测试、电气安全及资料移交全流程。佰伦净化结合《洁净厂房施工及质量验收规范》(GB 50591)、《通风与空调工程施工质量验收规范》(GB 50243)以及《风机过滤器机组》(JG/T 388)等现行国家规范,梳理 FFU 完整验收要点,帮助项目方把控设备质量,规避安装与性能缺陷。

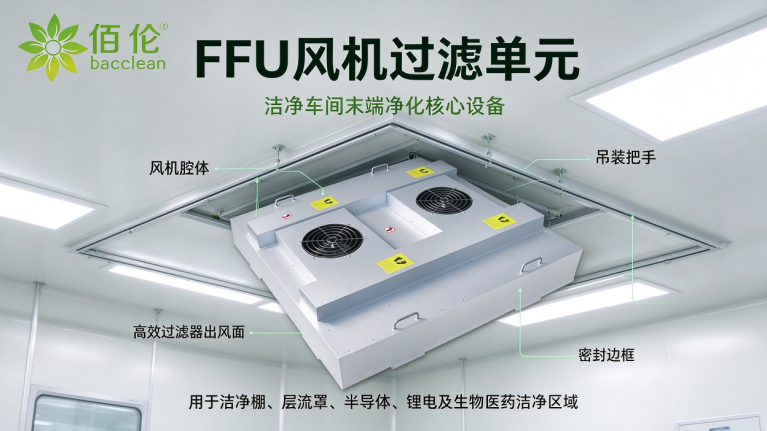

FFU 风机过滤单元

设备进场与外观验收

设备开箱进场验收是第一道质控关口,主要核查设备外观、结构尺寸、零部件完整性,确认设备在生产、仓储、运输环节无损伤,各项参数符合项目图纸要求。 外观检查:FFU 机箱表面不得存在变形、锈蚀、漆膜开裂脱落、板材磕碰破损等缺陷。箱体材质常见为涂层钢板、铝合金或不锈钢材质,板材强度满足吊装工况,具备良好耐腐蚀性能。佰伦净化出厂 FFU 均经过成品外观全检,箱体表面防护到位,配套防护包装,降低运输磕碰风险。 尺寸与结构:核对 FFU 外框尺寸、吊装孔位置、出风面尺寸,与设计图纸保持一致。安装框架表面平整光滑,框架水平偏差≤2mm/m。设备预留安装把手与检测测试孔,方便后期现场搬运、过滤器更换以及性能检测。 电气部件核查:检查内置风机、接线盒、调速 / 控制模块等配件完好无损,接线端子标识清晰,接地端子预留到位,线缆无破皮老化。配套配件如密封胶垫、吊装件、紧固件等规格齐全。

安装质量验收

FFU 的安装质量直接决定设备密封性、气流均匀性以及长期运行稳定性,是现场验收的重点板块。

ffu安装质量验收

安装前置环境条件:FFU 吊装作业前,洁净室主体装修、围护结构施工应基本完成,现场完成初步清洁;净化空调系统宜提前连续空吹 24 小时以上,减少环境浮尘对安装工作造成污染。

安装方向与平整度:FFU 本体气流标识箭头方向必须与设计气流方向保持一致。吊装框架调平后,FFU 落位无倾斜、偏移现象;相邻 FFU 单元接缝间隙控制≤2mm,避免缝隙造成气流短路、灰尘渗漏。

密封性检查:FFU 箱体与吊顶龙骨、高效过滤器与 FFU 箱体之间的密封是重中之重。机械密封结构,密封垫压缩率应保持在 25%~50%;液槽密封结构,密封液填充深度宜为槽深的 2/3,无渗漏、无缺失。各接合位置漏风率≤0.1%。佰伦净化在设备出厂前会对密封结构进行预装测试,配套适配的密封配件,同时提供现场密封安装指导,协助施工团队把控密封质量。

预过滤装置验收:核查进风口是否按设计配置对应等级预过滤器,预过滤器可阻挡大颗粒粉尘进入风机腔体,保护后端高效过滤器,延长高效过滤器使用寿命。

核心性能测试验收

性能测试是验证 FFU 能否达到洁净室设计指标的核心环节,需使用专业仪器开展量化检测。

FFU核心性能测试验收

风速与风量测试:在高效过滤器出风口下方 15~30cm 位置,采用网格布点法测定面风速。ISO5 级(百级)洁净区域 FFU 平均风速常设计为 0.45m/s±20%,单点风速偏差控制在 ±15%~20%。由平均风速乘以风口有效净截面积计算风量,实测风量需要匹配设计参数。佰伦净化每台 FFU 出厂前均会进行风量、风速出厂抽检,出具出厂性能记录,便于现场验收比对。

高效过滤器完整性测试(PAO 检漏):采用 PAO 气溶胶扫描法,使用光度计或粒子计数器,在过滤器下风侧距离滤面 20~30mm 处,以 5~20mm/s 移动速度,对滤材表面、过滤器边框、封头胶位置逐段扫描。

判定标准:过滤器泄漏率≤0.01%。该项目用于排查滤材破损、边框密封渗漏问题,是洁净项目必做验收项。

洁净度检测:待 FFU 稳定运行,环境达到静态测试条件后,使用尘埃粒子计数器检测区域洁净度,静态粒子浓度需满足项目设计洁净等级,例如 ISO5 级(百级)要求≥0.5μm 粒子数≤3520 个 /m³。

噪声与振动测试:FFU 稳定运行状态下,噪声指标常规要求≤65dB (A),高要求实验室、生物医药车间可选用低噪声机型。振动测试在进风侧四角以及侧面中心布点采集数据,取最大振动速度作为评价依据,避免振动过大带来吊顶共振、密封失效等问题。佰伦净化选用低噪风机组件,优化风道结构设计,降低设备运行噪声与振动。

电气安全与控制系统验收

电气安全验收保障设备长期运行用电安全,控制系统验收确认调速、通讯、报警功能稳定可靠。 电气安全测试:检测绝缘电阻≥2.0MΩ;接地电阻根据现场系统要求,≤0.1Ω 或≤4Ω;泄漏电流≤1.5mA;耐压测试 1500V/60s 无击穿、闪络现象。 控制功能验收:单机型号,验证风机启停、档位调速功能正常;搭载群控系统的 FFU,测试 RS485 或网络通讯链路通畅,分区调速、远程启停、故障报警、运行状态反馈等功能按照设计逻辑执行。佰伦净化 FFU 支持多种控制方案,包含单机调速、多机组网群控,可对接客户车间监控系统,满足不同智能化管理需求。

试运行与文档验收

连续试运行:全部 FFU 安装调试完毕后,开展连续试运行,常规不少于 2 小时,重点项目建议连续试运行 12~48 小时。试运行期间观察风机运转平稳度,检查有无异响、电机过热,电气联锁、报警功能响应正常。 资料归档移交:验收交付阶段,需要移交全套技术资料:设备出厂合格证、出厂性能检测报告、风机与过滤器检测资料、现场安装记录、调试记录、PAO 检漏报告、设备操作维护手册等。佰伦净化项目交付时配套完整资料包,方便客户后期车间运维、年检审核。

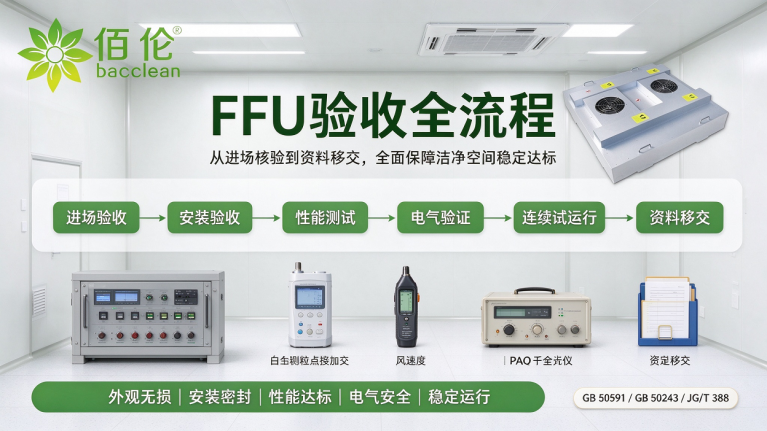

FFU 验收全流程

验收总结

FFU 验收不是单一指标检测,而是从外观无损、安装密封、性能达标、电气安全、稳定运行五大维度开展的全面验证。只有全部项目满足国家规范与项目设计要求,才可完成验收,正式投入洁净车间使用。FFU 作为洁净区持续送风净化的核心设备,验收质量直接影响洁净度稳定性与后期运维成本。佰伦净化拥有丰富洁净室配套项目经验,可根据锂电、半导体、医药、精密制造等行业工况,提供适配的 FFU 产品方案,配套出厂检测、现场技术支持,协助客户完成项目验收工作,持续保障洁净空间稳定运行。
