风淋室的安装质量直接决定了后期的净化效果与设备运行的稳定性。在实际工程中,常有项目出现设备出厂参数达标,但因现场安装不规范导致漏风、气流紊乱、压差失衡,最终验收失败的案例。本文系统梳理了行业通用的安装流程与验收技术标准,旨在适配各类洁净室工程,从源头筑牢洁净车间的防尘防线。

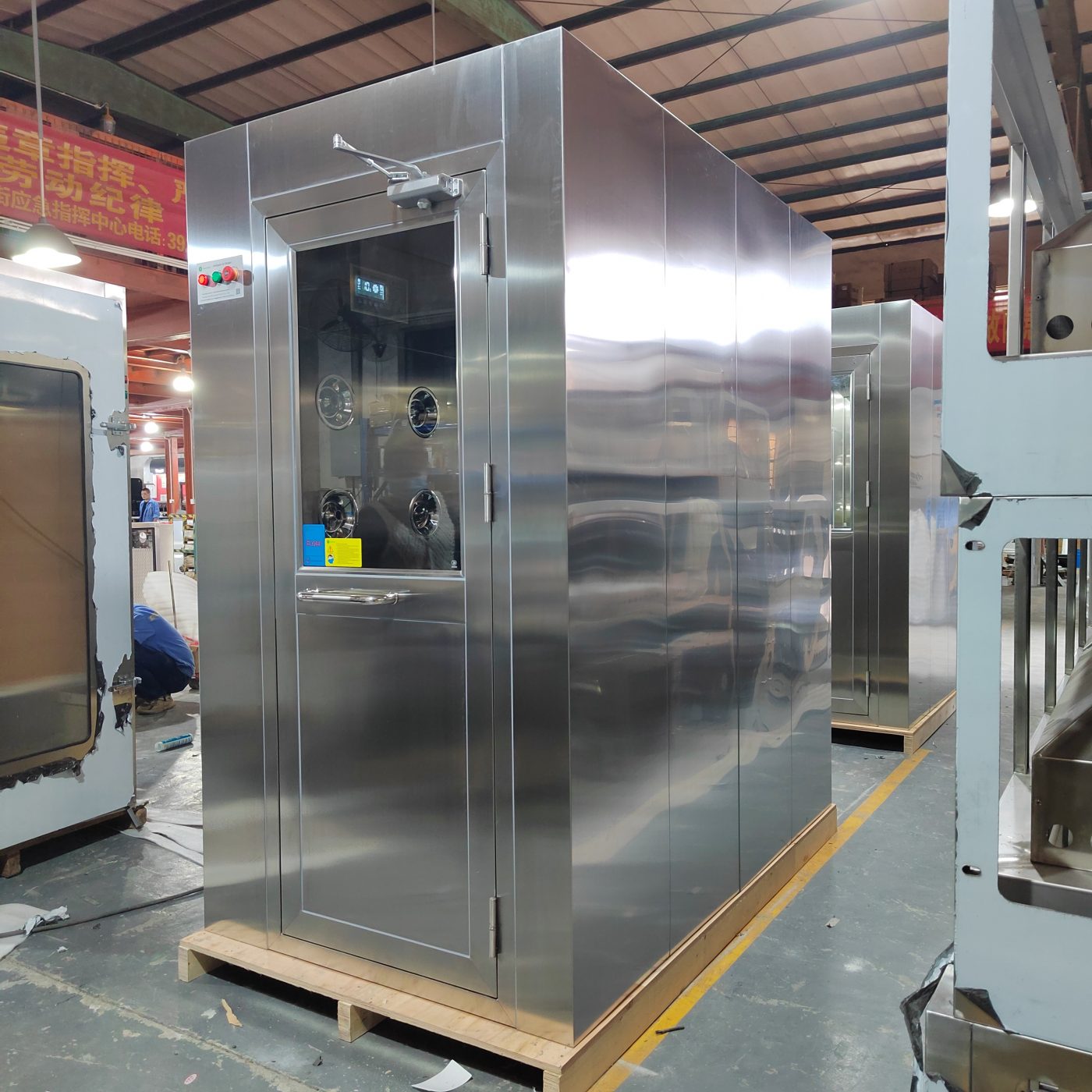

(洁净车间现场就位完工的不锈钢风淋室实景)
一、 安装基础技术要求
精准定位与动线规划:设备需严格安装在洁净区与非洁净区的交界处,且吹淋室入口应与洁净室入口对齐。安装区域的地面必须水平平整,无明显落差,以保证箱体受力均匀及密封贴合。同时,设备四周应预留至少800mm的检修空间,避免安装在拐角或狭窄区域,确保后期滤芯更换与维护的便捷性。水平度校准与固定:风淋室的水平度偏差不得超过0.2%(或2‰)。安装时需使用高精度水平仪测量底座四角,通过可调地脚螺栓进行微调。建议在混凝土固化48小时后复测,以防动态负载(如人员进出)引发机械故障或门体倾斜。
减振与电气规范:为隔绝振动对洁净室精密环境的影响,风淋室底座与地面之间必须铺设厚度≥5mm的专用橡胶或弹簧减振垫,且需覆盖全接触面。电气方面,设备应采用独立供电回路并可靠接地,避免与大型设备共用电路,防止电压波动导致风机转速异常或主板故障。

(风淋室安装位置规划与检修空间预留参考)
二、 密封与气流调试要点
全面密封与气密性检查:安装完成后,需对箱体焊缝、门板胶条及高效过滤器边框进行全面检查。风淋室与围护结构之间的接缝必须采用硅胶等密封材料进行严密填充,杜绝漏风隐患,防止外部污染物渗入破坏洁净室正压。
气流平衡与风速校准:调试阶段需重点校准风机转速,平衡静压箱压力。使用高精度风速仪检测各喷嘴出风情况,确保气流均匀,无局部风速偏低现象。同时,需检查回风百叶是否通畅,避免气流短路。
吹淋时间与互锁逻辑设定:根据车间的洁净等级要求,合理设定吹淋时间(常规标准设置为15~30秒)。重点测试电子互锁系统的灵敏度,确保“人进即吹、双门互锁”功能正常,防止两侧门同时开启造成气流交叉污染。
三、 官方验收核心指标
喷嘴出口风速:喷嘴实测风速应稳定维持在25~30m/s(最低不得低于20m/s),且各检测点风速的相对标准偏差不应大于15%,无局部风速偏低现象。
门体互锁功能:内外门必须严格互锁,吹淋期间无法双向开启;断电等紧急情况下门锁应能自动解锁,保障人员安全疏散。
气流循环与洁净度:内部气流循环正常,无明显回风死角、无紊流、无灰尘外溢。对于高要求项目,需验证吹淋后粒子浓度的去除率。
设备运行稳定性:连续试运转不少于1小时,确保设备运行稳定。运行噪音应≤65dB(A),无异常震动,风机轴承温升≤40℃,控制系统响应灵敏。
过滤系统完好性:高效过滤器安装方向正确、无破损,PAO检漏测试合格;压差数据正常,无异常阻力升高现象。
严格按照上述规范进行安装与调试,可确保风淋室长期稳定运行,全面满足ISO 14644洁净标准及GMP验收要求,真正发挥其作为洁净车间第一道防尘防污染防线的作用。
