风淋室怎么安装
风淋室作为洁净区与非洁净区之间的人员、物料净化屏障,安装质量直接决定吹淋除尘效果、压差隔离能力与设备使用寿命,也是 GMP、SC、第三方验厂的重点核查项。整套作业分为前期准备、现场组装、电气接线、调试验收四大阶段,每一步都有对应的规范约束。佰伦净化拥有大量风淋室现场安装指导与项目验收经验,结合 GB50243《通风与空调工程施工质量验收规范》、JG/T296《空气吹淋室》相关要求,梳理标准化安装流程、关键控制点以及配套交付保障方案。

风淋室怎么安装

一、安装前准备

1. 场地与空间规划

安装点位应设在更衣流程末端,洁净区与非洁净区必经通道,避开车间送回风口、热源设备,间距保持 1.5 米以上,防止外部气流干扰风淋室内部气流组织。 空间预留:设备四周与墙体每侧预留 5mm 装配间隙,顶部预留≥300mm 检修空间,两侧距墙体≥500mm,内外出入口各预留 600mm 以上通行通道,方便后期过滤器更换、检修与人员通行。 地面基础:安装地面必须坚实平整,水平度允许偏差 2‰(公差 ±3mm 以内),地面承重≥500kg/m²。地面不平整会直接造成门体关合不严、密封条受力不均,出现漏风。若地面落差较大,需要提前做地面找平处理。 环境清洁:进场安装前,洁净车间主体装修完工,空调净化系统空载吹扫不少于 12 小时,减少现场浮尘,避免安装过程中粉尘污染高效过滤器。

2. 设备进场检验

开箱验收,核对型号、规格、配件清单,检查风机、控制面板、喷嘴、过滤器、门体配件是否齐全。 检查箱体板材有无运输磕碰变形、焊缝完好,密封条、观察窗玻璃完好,喷嘴无松动脱落。佰伦净化风淋室出厂前会完成预组装与功能预检,箱体、门体、控制系统分模块包装,降低现场拼装难度,但现场仍需要逐项核验,发现运输损坏第一时间反馈。 提前确认电源参数:单人风淋多为 220V 单相;双人、多人、货淋室、风淋通道采用 380V 三相五线制,提前预埋线缆,预留独立回路断路器。

3. 辅材准备

M10 膨胀螺栓、防震橡胶垫片、中性防霉硅酮密封胶;制药、食品等高卫生场景选用无硅环保密封胶,配套绝缘胶带、铜芯电缆、扎带、线管等。

二、现场组装流程

  1. 底盘就位将风淋室底盘平稳放置在预定位置,底盘下方加装防震垫片,减少风机运行振动传递至地面。使用水平仪多点测量底盘水平,地面不平则在底盘四角增减垫片反复调平,确认整体水平合格后再进行后续拼装。

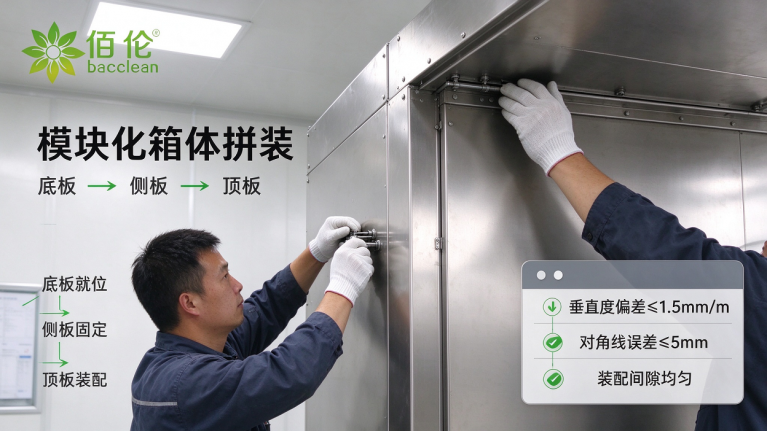

  2. 箱体拼装按照底板→侧板→顶板顺序组装。侧板与底盘用自攻螺丝紧固,顶板装配过程持续用水平仪监测垂直度,保证框架方正。箱体拼装完成后,垂直度偏差≤1.5mm/m,对角线误差≤5mm。佰伦净化模块化分体式箱体,装配接口标准化,降低现场拼装难度,减少拼接缝隙。

现场组装:模块化箱体拼装

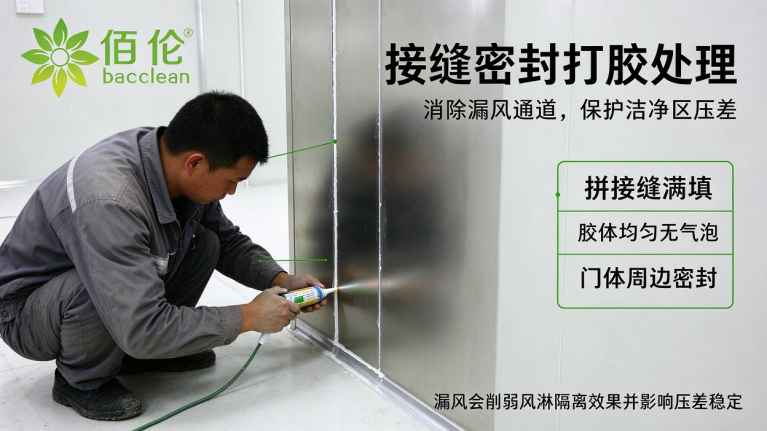

  1. 密封处理箱体拼接缝隙、箱体与墙体接触位置,使用密封胶满填,胶体均匀无气泡、断缝,消除漏风通道。所有接缝密封是重中之重,一旦漏风,会破坏洁净区压差,大幅削弱风淋隔离效果。

接缝打胶密封

  1. 门体安装门框门板在工厂预装完成,现场只需要将铰链固定在侧箱体。调整门体,保证关门后门扇与门框缝隙均匀,开合顺滑无卡顿。若门缝不均匀,优先校正底盘水平,不要强行调整门框。佰伦净化标配加厚不锈钢铰链,门体密封胶条弹性稳定,保障长期使用密封性能。

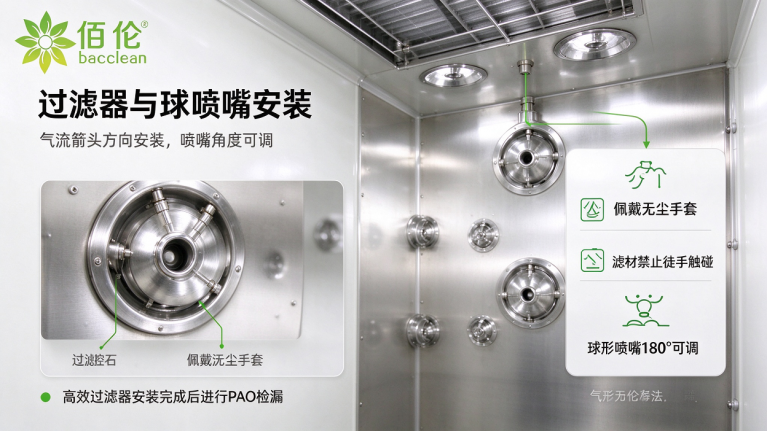

  2. 过滤器与喷嘴安装高效过滤器安装前,彻底清理风淋内腔;操作人员佩戴无尘手套,禁止徒手触碰滤纸。按照气流箭头方向安装,保证密封胶条完全贴合。球形喷嘴安装于喷嘴板,角度可 180° 调节,调试时根据吹淋需求调整喷射方向。高效过滤器安装完成后,需要做 PAO 检漏。

内腔与球形喷嘴

三、电气系统接线

  1. 电源配置单人小型风淋室采用 220V 单相;双人、货淋、通道式采用 380V 三相五线。预留电源功率大于设备额定功率 20%;动力线缆≥2.5mm² 铜线,控制线≥1.5mm² 铜线,配置独立断路器。
  2. 接线规范接线前断电验电,严格按照电气原理图接线。三相设备先点动测试风机转向,如果反转,调换任意两根火线。动力线缆与控制线分开敷设,线缆穿金属或 PVC 线管防护,禁止裸线外露;接线端子紧固,绝缘层无破损。
  3. 接地与安全箱体必须可靠接地,接地电阻≤4Ω,接地干线接入车间总接地网。紫外灯回路、急停按钮设置独立回路;紫外灯必须与门体联锁,开门自动切断紫外电源,防止紫外线灼伤人员。

四、调试与验收

  1. 基础功能测试风机点动测试转向,确认转向无误;使用热球风速仪检测喷嘴出口风速,稳定在 25~32m/s,风速不均匀度≤±15%,高等级洁净项目可控制在≤±10%。 吹淋时间按需设置,常规 15~30 秒,验证计时模块精准度。
  2. 安全与合规检查双门电子互锁功能验证:两门不可同时开启;吹淋结束后延时至少 5 秒方可开门;断电状态下,两门可手动开启,保障应急疏散。 红外感应测试:人员进入腔体自动触发吹淋,感应灵敏无延迟;急停按钮按下后风机立刻停机,互锁临时解锁。 噪音测试:设备正常运行,距离门前 1 米、离地 5m 位置,噪声≤65dB (A)。

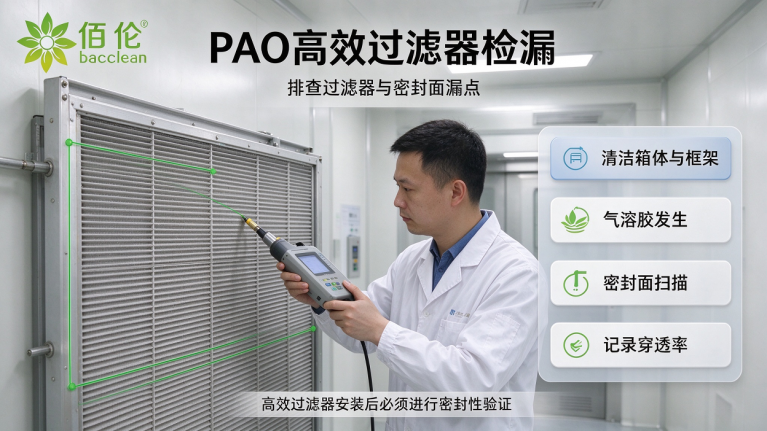

  3. 密封性与洁净度验证烟雾测试检查箱体接缝、门体密封位置,确认无烟雾泄漏。高效过滤器安装完成后执行 PAO 检漏,排查过滤器与密封面漏点。 全部调试完成后,空吹至少 1 小时,使用尘埃粒子计数器在腔体中心、离地 800mm 位置检测,确认洁净度达到设计 ISO 等级。
  4. 连续试运行空载连续试运转不少于 1 小时,全程监测风机震动、噪音、压差、互锁逻辑,确认无异常。

五、资料移交

验收完成后移交全套归档资料:出厂合格证、过滤器检测报告、风速均匀度检测记录、PAO 检漏报告、互锁功能测试记录、电气绝缘及接地电阻检测报告、箱体密封性检查记录、设备操作维护手册。佰伦净化交付时配套完整资料,可直接用于 GMP、SC 审计与 IQ/OQ 验证。

PAO 检漏

关键注意事项总结

水平度是基础:地面不平会导致门体变形、密封条失效,安装前期反复校平底盘。 密封是核心:所有拼接缝隙、箱体与墙体接缝必须打胶密封,漏风会直接破坏压差,降低风淋隔离效果。 风机相序不能错:三相电接反造成风机反转,风速极低,接线务必点动测试。 高效过滤器防护:滤纸极易破损,搬运、安装全程佩戴无尘手套,禁止触碰滤材。 接地不可省略:可靠接地是电气安全底线,接地电阻必须达标。 互锁功能严禁私自拆除:很多项目审计中发现人为短接互锁,会直接判定严重缺陷,导致验厂不通过。

佰伦净化可提供风淋室现场安装技术指导,模块化产品便于现场拼装,出厂前完成部件预检,配套完整验收资料,适配制药、食品、锂电、半导体等各类洁净车间新建与改造项目。在安装前期,我们会结合现场图纸给出空间预留、电源预埋建议,协助工程方规避安装风险。
