一、安装前准备:筑牢基础,规避前期隐患
正式安装前需完成场地、设备、工具三重检查,严格遵循GB50591《洁净室施工及验收规范》,确保安装条件全面达标:
场地条件核查:洁净区吊顶装修需基本收尾,吊顶龙骨平整牢固,安装区域无粉尘、杂物、积水。环境温湿度应控制在18-25℃、湿度40%-60%之间,避免潮湿或高温环境影响密封胶性能。

(洁净室吊顶龙骨加固现场)

设备开箱检查:核对佰伦原厂设备配件,检查静压箱、液槽框架、过滤器、散流板、检测接口、风阀等部件无变形、破损或掉漆。重点核查密封果冻胶无结块、变质,确保密封性能达标。

(送风口内部结构拆解图)
人员与工具规范:安装人员必须佩戴无尘手套与无尘服,严禁徒手接触过滤器表面造成污染。需准备水平仪、专用密封胶、膨胀螺栓、螺丝刀、风速仪、压差表等专业工具,杜绝使用非标工具施工。
系统预处理:安装前需对洁净室、夹层或吊顶进行全面清扫,清除空调系统内积尘。净化空调系统应连续试运转12小时以上,再次清洁后方可进行高效过滤器的安装,防止二次污染。
二、标准化安装步骤:分步实操,严控核心细节
佰伦DOP液槽送风口采用吊顶嵌入式安装,全程需标准化操作,关键步骤必须严格把控:
定位固定静压箱:根据吊顶开孔尺寸精准定位,将静压箱嵌入吊顶预留位置,使用膨胀螺栓固定。全程使用水平仪校准,确保水平度偏差≤2mm/m,杜绝因倾斜导致的密封不均。固定后对法兰连接处全程打胶密封,封堵细微缝隙。

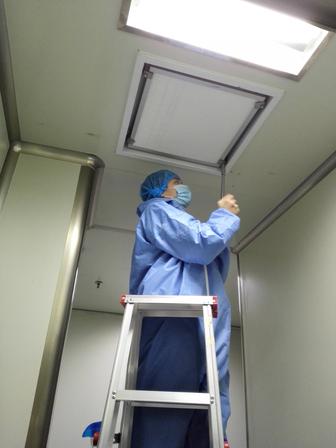

(静压箱吊顶吊装施工实拍)

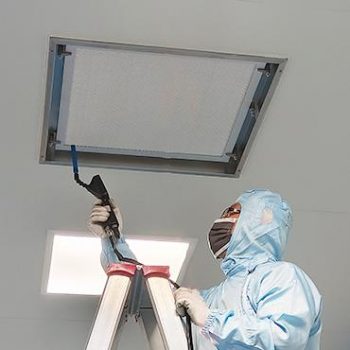

清理液槽与安装过滤器:彻底擦拭液槽内部,确保无粉尘、杂质。双人配合安装高效过滤器(大规格需2人以上),轻拿轻放,将过滤器刀口水平、缓慢地沿限位装置向上推入,精准嵌入胶体中心位置,确保360°完全贴合,无偏移、无悬空。
静置固化密封:过滤器安装完成后,需强制静置20分钟以上,让果冻胶充分包裹过滤器刀口,形成完整环形密封带。严禁静置未完成就启动风机,避免密封失效漏风。
对接检测与压差管路:检查上游PAO发尘口、下游取样口管路是否通畅,无堵塞、弯折。对接箱体压差测压接口,外接精准压差表用于监测过滤器运行阻力。所有闲置管口必须严格封堵,杜绝漏风。
安装散流板:对齐散流板卡扣平稳扣紧,均匀拧紧固定螺丝,确保无松动、无异响,保证出风均匀稳定。
三、专业调试流程:精准校准,确保合规达标
安装完成后需进行全方位调试,确保风量、风压、密封性、洁净度全部符合GMP规范:
风量与风速调试:开启系统风机,通过设备底部侧面的旋转调节装置控制内置蝶形风阀,缓慢调节风量大小。结合车间设计风量标准,校准单台送风口风速与出风均匀度。对于单向流洁净室,同一送风面上各过滤器的额定阻力与平均阻力差应小于5%,以保证气流均匀。
压差调试:记录过滤器初始运行阻力,调试洁净区与非洁净区、不同洁净等级区域之间的压差,确保压差稳定无波动,完全符合GMP规范要求。

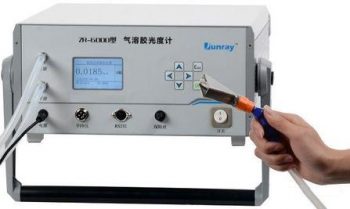

(PAO检漏现场扫描实拍) (浴胶光度计检测仪器)
密封性检漏:完成初步调试后,进行初次DOP模拟检漏,重点排查边框、接口、法兰等关键位置是否存在漏风隐患。
稳定试运行:设备需连续试运行24小时,全程监测风速、压差、洁净度的稳定性,确认各项指标无异常后,方可完成调试交付。
四、常见故障与针对性解决方法

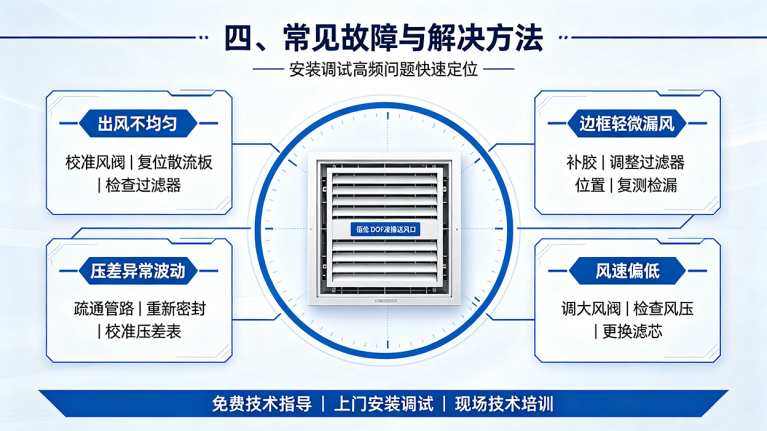

结合佰伦多年售后工程经验,汇总安装调试高频问题及解决方案:
出风不均匀:多为风阀调节不当或散流板安装偏移导致。需重新校准风阀开度,复位散流板即可解决。
边框轻微漏风:多为密封胶填充不均或过滤器未压实。需重新补胶、调整过滤器位置,静置固化后复测。
压差数值异常波动:排查管路堵塞或接口漏风问题,清理管路、重新密封接口,并校准压差表。
风速偏低:检查风管风压与风阀开度,排查过滤器是否堵塞,及时调整参数或更换滤芯。

佰伦净化可为合作客户提供免费技术指导、上门安装调试、现场技术培训等配套服务,全程保障设备规范安装,助力洁净工程一次性验收达标。
